竹缠绕复合管廊项目投资指南
来源: 发布日期:2022-09-27 点击量:
年产2万吨竹缠绕复合管道廊项目
投
资
指
南
中林鑫宙竹缠绕发展有限公司
2022年06月
第一章 项目投资概算及效益预测
建设一个年产2万吨竹复合管的标准生产单元,产能测算以DN1000-1.0 MPa-10000 N/m2的管材为例,年 (330天×24小时) 产能为2万吨。
一、项目固定资产投资概算

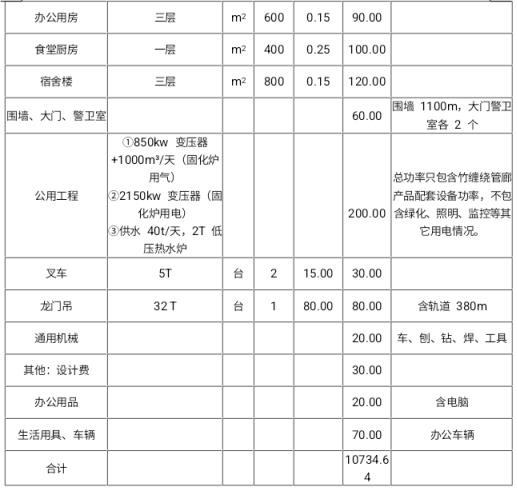

年产2万吨竹缠绕管廊项目固定资产投资概算总表
二、经济效益预测
第二章 项目设计

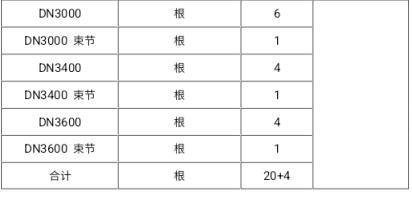

模具明细表
二、基本建设

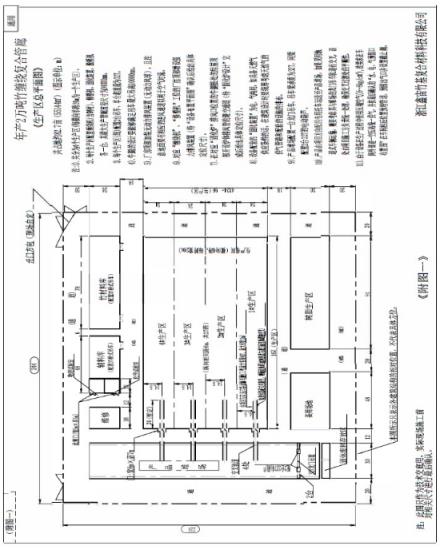

项目生产区平面设计见图1:
:
项目生产区平面设计图
三、建设周期
本项目基本建设周期(设备制作、安装、调试)为130天。

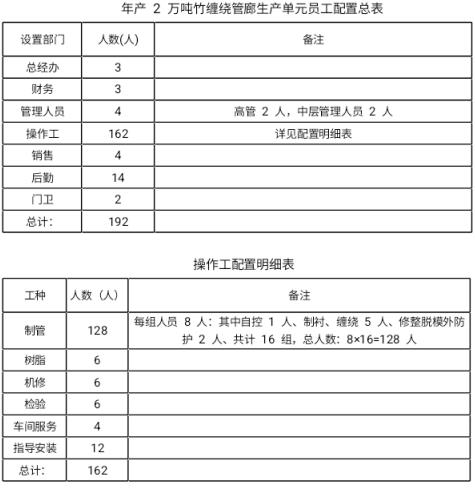

四、项目定员
项目方从原材料采购进厂检验、工艺技术准备、主产过程控制、产品检验测试、产品发货、现场施工安装等产品全过程都必须纳入竹产业联盟提供的信息化记录平台,便于打造竹缠绕行业全产业链的信息化通道,为 项目方提供来自竹缠绕产业内信息共享、资源共享、利益共享的良性发展局面。
1、理论知识培训
1.2原材料特性、验收与产品检验
1.3成品检验
12) 内衬不可溶分含量测试
13) 冷热交变测试
1.4竹缠绕复合工艺技术
1.5设备操作理论
2) 实操两项考试成绩均合格学员即为合格成员。
4、人员配备
一期培训人数为15~20人,理论知识培训全部学员参加培训,实操培训分岗位进行,树脂主产培训学员人数为2~ 3人,制衬工艺培训学员人数为3~ 4人,结构层缠绕工艺培训学员人数为3~4人,修整工艺培训学员人数为1~2人,脱模工艺培培训员人数为1~2人,防火层喷涂工艺培训学员人数为2~3人,外防护喷涂工艺培训学员人数为1~2人,原材料检测与成品检测培训学员人数为2~3人。
4.1培训周期
一、项目公司流动资金要求
为保证生产基地能正常、稳定的经营,流动资金为年销售额的10%-15%。
二、 产品终端市场价格控制
基于保证竹缠绕复合材料产业的良性发展,避免行业的不良竞争,竹缠绕管廊的终端价格执行国际竹缠绕产业创新联盟制定的指导价格。
三、 原辅材料采购
五、项目管理控制
为了确保竹复合管道生产标准化,并能正确操作、使用竹缠绕管廊缠绕设备、有效控制产品质量 ,防止发生安全事故 ,项目方必须严格按照《竹缠绕管廊生产应用技术规范》 执行。
